大黑人交xxxx18视频-狠狠噜狠狠狠狠丁香五月-国产精品亚洲一区二区三区在线-自拍日韩亚洲一区在线

當前位置:
新聞資訊

2019-11-26 發布者:今泰裝飾 瀏覽次數:

辦公室裝修大概需要多少天呢?基本每個消費者都會問這個問題,今天今泰君就來詳細解說一下辦公室的大概環節,各環節工期大概多少天,了解以后你就可以對自己要裝修的辦公室工期時長有個大概預估值了。

1、手續辦理

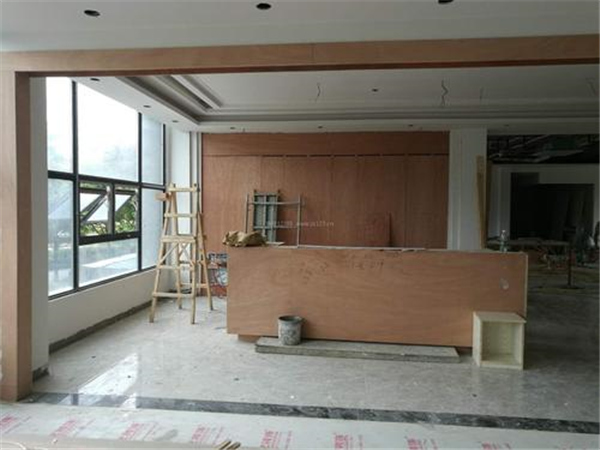

辦公室裝修環節

辦公室裝修手續辦理大概要花1-7天時間,而且不會算進施工時間。裝修時一般需要經過物業拿到各種裝修手續才能施工,比如消防報批,快的話一周左右可以到手,拿不到消防審批就會拖慢整體進度,小于200平的辦公室不用報批但是要消防備案。

2、拆除工作

辦公室裝修第一步是拆除工作,這也是所有工程中耗時最短的,1-2天內就可完成。

3、木工防線

辦公室裝修時間

木工防線主要是在使用家具的地方進行標記,確定家具裝飾的位置,還可看出墻面是否平整、頂角是否順直,一般耗時1-2天。

4、水電改造

施工人員根據裝修圖紙對全屋電路進行改造,如果是新辦公室直接添加新的水電需求,進程就會相對快一點,一般耗時2-5天。

5、設備安裝

線路鋪好后需要安裝設備,如中央空調等,多個設備安裝可同時進行,一般耗時4-7天。

6、防水工程

防水工程主要針對要用到水的公司,一般耗時1-2天。

7、木工進場

辦公室裝修木工進場

木工進場主要工作內容是定制家具與防線,此時也可以安排一些與木工不互相干擾的工種同時進行,一般耗時4-7天。

8、瓦工進場

瓦工進場后會先進行地面找平工作,然后鋪貼瓷磚,一般耗時4-9天。

9、漆工進場

油漆工作比較麻煩,一般刷涂5次才算完工,三次底漆兩次面漆之間都要間隔幾天,期間漆面如果出現開裂情況,還要進行補救,一般耗時在10-15天左右。

10、布局裝飾

油漆刷好后家具裝飾開始進場,一般有公司專業人士進門安裝辦公家具以及其他裝飾,裝飾越復雜耗費的時間也就越多,一般耗時一個星期左右。

11、清理驗收

辦公室裝修

這個辦公室裝修的最后一步,所有裝飾布局完工后需要對垃圾雜物進行清理,驗收通過后辦公室裝修就正式完工了,一般耗時2-3天。

以上就是辦公室裝修環節及花費時間的大致介紹,一般辦公室裝修需要50天接近兩個月左右的時間,加上設計方案、去除甲醛等時間可能需要4-5個月才能正式入住,當然具體時間還是要根據辦公室實際面積、裝修風格等確定。辦公室裝修本就是大事,大家在前期選擇裝修公司時一定要多注意。今泰裝飾專注辦公室裝修設計19年,擁有資深設計團隊、專業管理團隊以及精細、高效的施工團隊,為廣大客戶提供空間設計、消防審批、施工建造、軟裝配飾、辦公服務等一站式服務,讓您公裝無憂,咨詢熱線:4007-368-006。
辦公室裝修環節詳解,裝修只需1個月!(圖5)

服務熱線:4000-330-699 地址:武漢市武昌區和平大道三角路福星惠譽水岸國際K4棟6-4-5號 版權所有 All Rights Reserved 今泰裝飾 鄂ICP備15011072號-2
  • 姓名:
  • 手機:
  • 類型:
  • 面積:
您也可以致電人工服務熱線極速報價??無需等待 4000-330-699
